信息摘要:
为积极响应国家《纺织工业水污染物排放标准(二次征求意见稿)》的环保要求,同时满足集团印染生产规模扩大与产业升级需求,江苏沙印集团率先启动环保升级战略,建设了国内首例印染废水氨氧化脱氮的智能化污水处理系统。 本项目采用分级处理-集中管控的体系,建设内容包括预处理系统、集中式污水处理厂及污泥处理系统。预处理段规模2500m/d,主要承接印花、褪浆等环节产生的高浓度含氮废水;集中处理段整合预处理出水与其他低浓度染色废水7500m/d,综合设计处理能力达10000m/d。 必源环保负责该项目的全生命周期服务。我司于2025年2月13日进驻现场开始施工,经过5个月的连续奋战,于2025年7月17日顺利完成安装验收工作,接下来进入系统调试阶段。 在项目实施过程中,面对工期紧张、工艺管线错综复杂以及技术难度高等多重挑战,项目团

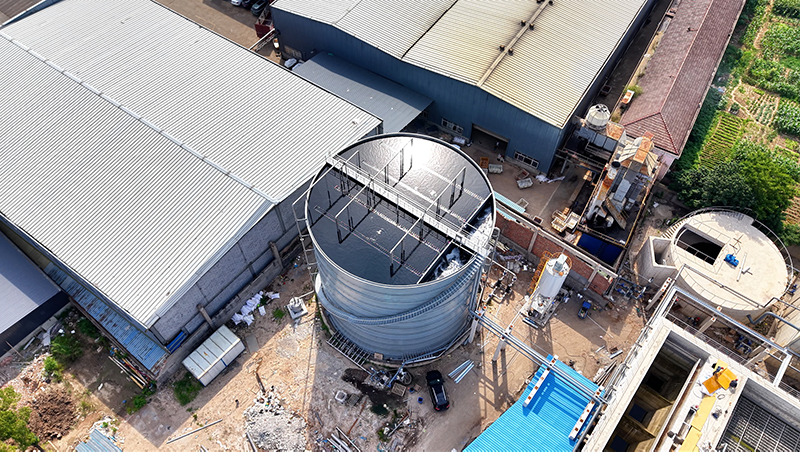

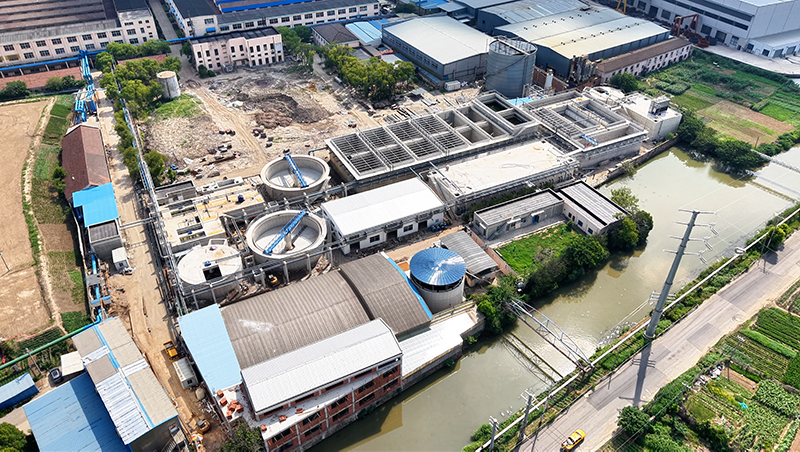

为积极响应国家《纺织工业水污染物排放标准(二次征求意见稿)》的环保要求,同时满足集团印染生产规模扩大与产业升级需求,江苏沙印集团率先启动环保升级战略,建设了国内首例印染废水氨氧化脱氮的智能化污水处理系统。

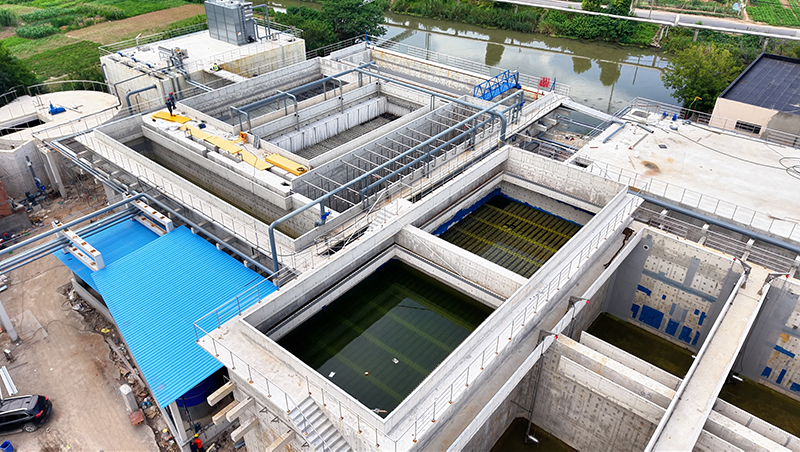

本项目采用"分级处理-集中管控"的体系,建设内容包括预处理系统、集中式污水处理厂及污泥处理系统。预处理段规模2500m³/d,主要承接印花、褪浆等环节产生的高浓度含氮废水;集中处理段整合预处理出水与其他低浓度染色废水7500m³/d,综合设计处理能力达10000m³/d。

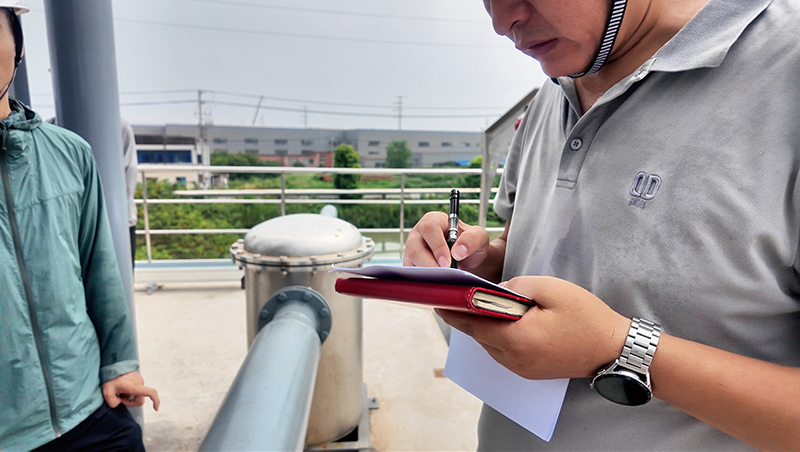

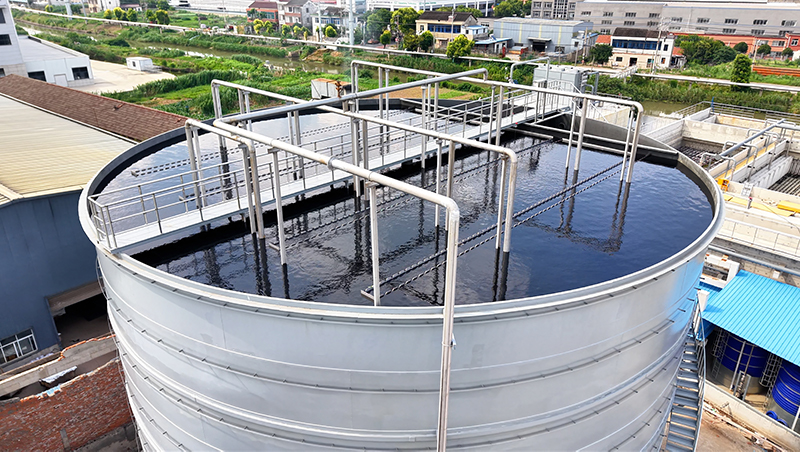

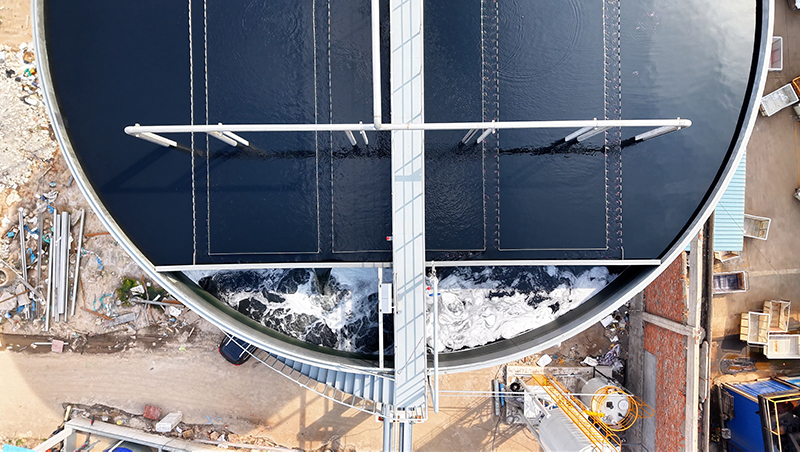

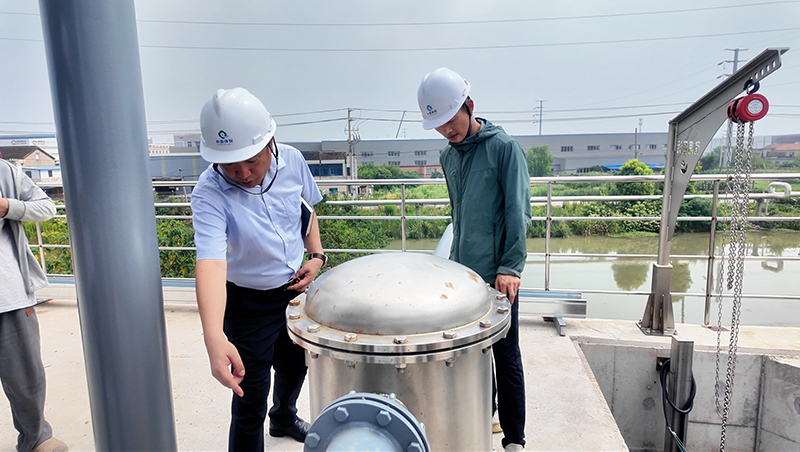

必源环保负责该项目的全生命周期服务。我司于2025年2月13日进驻现场开始施工,经过5个月的连续奋战,于2025年7月17日顺利完成安装验收工作,接下来进入系统调试阶段。

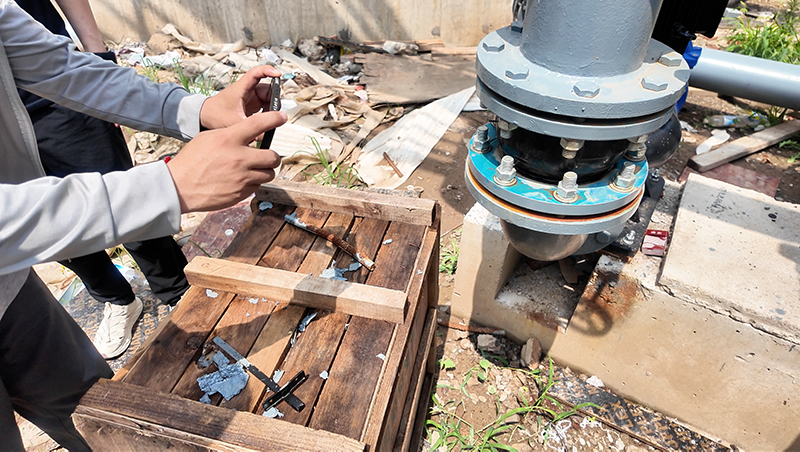

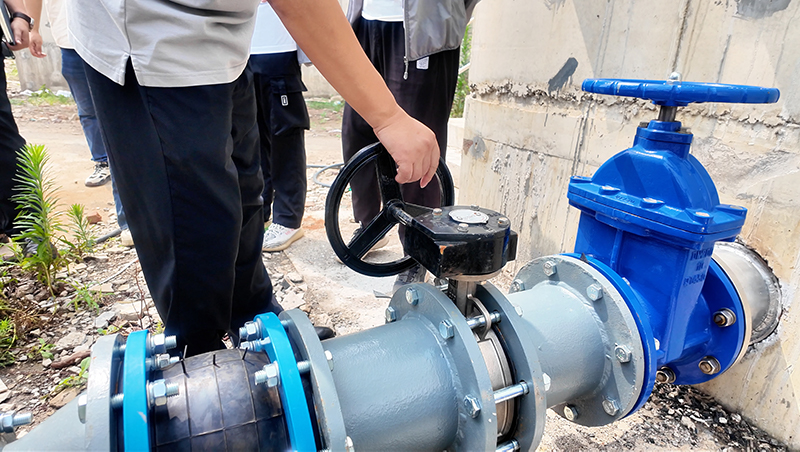

在项目实施过程中,面对工期紧张、工艺管线错综复杂以及技术难度高等多重挑战,项目团队迎难而上,逐一攻克。尤其,在应对紧张的工期压力方面,团队制定了周密的施工计划,与土建单位紧密协调,在确保工程质量和安全的前提下,果断采取交叉施工与设备分批次进场等策略,有效保障了工程进度。

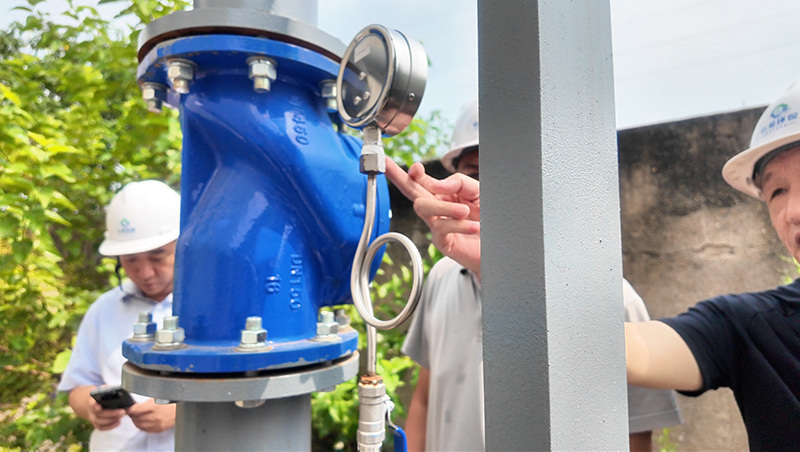

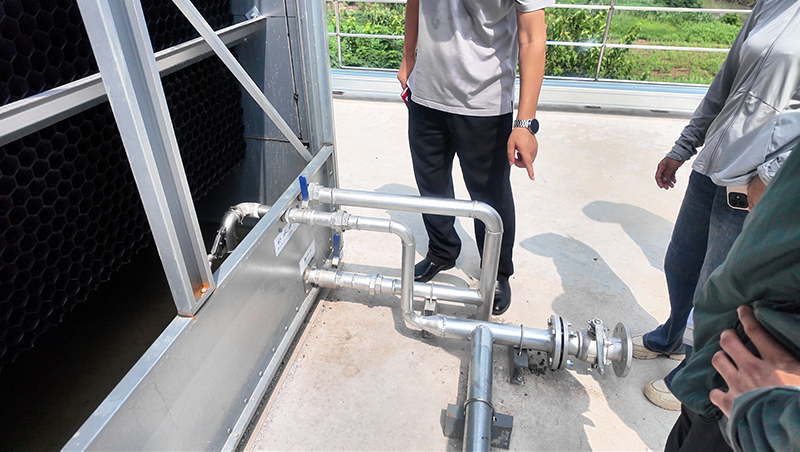

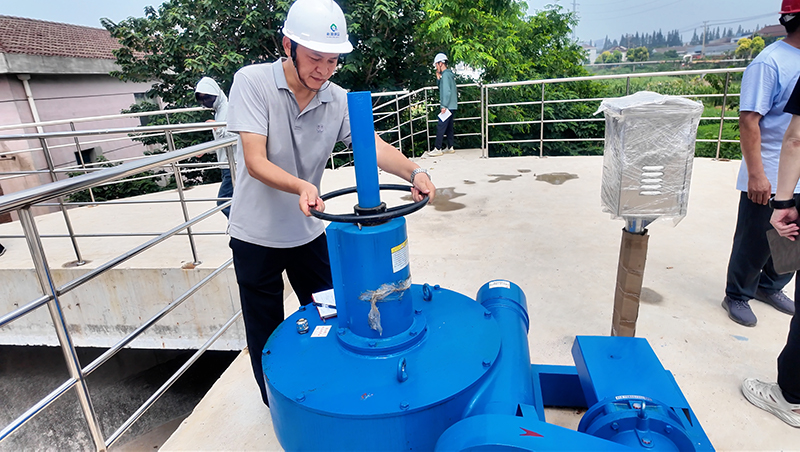

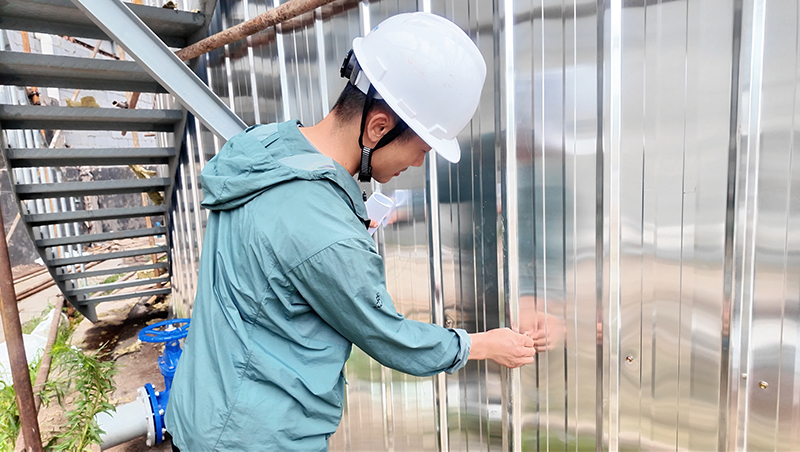

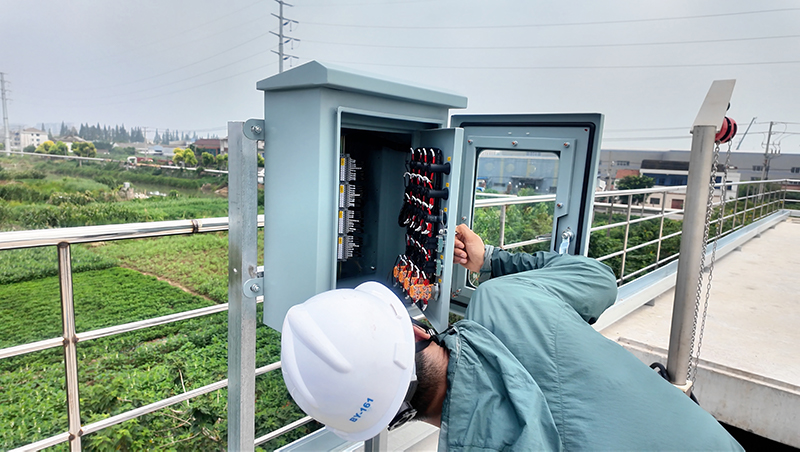

在安装过程中,工程部派遣精锐团队常驻现场,确保施工质量和进度。施工期间,先后经历了梅雨季节和高温天气。面对梅雨季节,提前制定了雨季施工方案,利用不下雨的时间进行室外施工,下雨时则进行室内施工或搭建雨棚。在高温天气下,调整了工作时间,避开中午时段,并采购了防护服和防暑降温设备,提供消暑饮品,以保障施工顺利进行。
项目取得阶段性成功的关键在于各部门的紧密配合。工艺技术部、工程部及供应部等核心部门反应迅速、决策果断,方案能够快速落地,有力支撑了施工按计划实施,为项目整体目标的达成奠定了坚实基础。
此次安装验收的圆满完成,为项目后续投运奠定了重要基础。接下来,项目将进入系统联动调试和试运行阶段,重点开展工艺参数优化工作,确保污水处理系统实现高效稳定运行,最终达到设计出水标准。
